海口旅游文化投资发展集团有限公司关于海文北路接驳江东大道处设施拆除迁移工程询比价的公告

【字体:↑大 ↓小

 海口旅游文化投资发展集团有限公司负责海文北路项目建设,根据项目工作安排,决定对海文北路接驳江东大道处设施拆除迁移工程施工单位进行询比价,现将有关情况公告如下:

一、项目基本情况
1、项目名称:海文北路接驳江东大道处设施拆除迁移工程
2、采购单位:海口旅游文化投资发展集团有限公司
3、报价控制价:1017194.93元。报价应为少于控制价的含税价。服务费用最终不得超过发改部门概算批复或主管职能部门有关批复。报价单位不得恶意报价,询比价小组根据项目情况、市场情况、所有报价等进行综合研判,对所有报价中非常明显低于其它报价的报价具有最终评判权。
4、服务期限:签订合同之日起至竣工验收合格之日止
5、项目概况与采购范围:
本项目为海文北路接驳江东大道处设施拆除迁移工程,主要包括:现状江东大道与白驹大道交界处的道路、路灯、绿化等均已完成施工海文北路接驳江东大道处设施拆除迁移工程需在江东大道现状道路处新增十字路口,开口改造范围约300需将此范围内涉及庭院灯电缆、路灯电缆、树木绿化、人行道、路缘石、路灯等设施破除和迁移
采购范围:海文北路接驳江东大道处设施拆除迁移工程方案的全部内容(具体工程内容详见施工方案),完成海文北路接驳江东大道处设施拆除迁移工程,工程质量符合国家现行工程施工质量验收规范合格标准,满足需求方要求,具体以签订合同为准。
二、报价文件中的材料要求
除满足询比价采购文件“第六章 响应文件格式”要求,还需提供以下材料:
1、在中华人民共和国注册的,具有独立有效的企业法人资格和独立承担民事责任的能力。
2、法定代表人证明书及身份证。
3、未被列入“信用中国”网站(www.creditchina.gov.cn)政府采购严重违法失信名单、税收违法黑名单和中国政府采购网( www.ccgp.gov.cn ) 的“政府采购严重违法失信行为记录名单”及中国执行信息公开网(//zxgk.court.gov.cn/shixin/)的失信被执行人的供应商(提供发布公告之日起至开标时间截止之前的网页截图)。
4、声明函(参加投标报价活动前三年内,在经营活动中没有重大违法记录)。
5、承诺函(格式内容自拟,包括但不限于:具有履行合同所必需的设备和专业技术能力,没有被责令停业、面临重大诉讼及财产被接管、冻结甚至破产等严重影响履约情况,提交材料真实有效)。
6、报价单位要求:独立法人资格及有效的安全生产许可证,具备监管部门颁发市政工程专业施工总承包三级以上资质。(提供证书复印件加盖单位公章)。
7、人员要求:根据有关规定配置。项目经理具备市政工程专业二级(含)以上注册建造师执业资格(提供注册证书复印件及20239月至今任意连续三个月在本单位缴纳社保证明复印件加盖公章)。
8、根据报价控制价,编写分项报价表。
9、技术部分:有要求。
10、业绩:有要求。
11、安全生产许可证:具有有效期内的安全生产许可证(提供证书复印件加盖单位公章)。
12、质量标准:合格。
13、投标有效期:60日历天。
提交材料必须完全响应本询价采购文件,必须完整、真实、有效,否1、报价文件要求:电子报价文件PDF格式及纸质报价文件各1份(U盘),报价文件内容及章节须清晰可见。
2、封装要求:U盘及纸质报价文件密封,封套写明采购单位、报价单位及联系方式、项目名称、投标报价时间(2024117 日)。
3、询比价小组采用综合评估法
三、报价文件须响应本询比价采购文件基本要求,不得偏离,内容及章清晰可见。
四、附件为本项目询比价采购文件。
五、请报价单位于2024年 1 月 23 日上午9时30分前将报价文件递交至海南省海口市秀英区滨海大道173-2号扬帆工场。
开标时间:2024年 1 月 23 日上午9时30分。
六、开标地点:海南省海口市秀英区滨海大道173-2号扬帆工场
联系人:集团下属海旅建设公司阮工   联系电话:18976843839
特此公告
              ;
海文北路接驳江东大道处设施拆除迁移工程询比价采购文件

采购编号:       /

















采购人
 海口旅游文化投资发展集团有限公司
采购代理机构
           ;    /
日      期
      20241 17

一、适用于《海口旅游文化投资发展集团有限公司非招标采购管理办法》第十七条规定的下列条件之一的且经采购承办部门批准的情况:
(一)采购的工程、物资或者服务规格、标准统一、供应充足且价格变化幅度小的;
(二)技术标准或要求相对简单,采购质量标准相对明确,合同估算价相对较低,能够形成充分竞争的。
二、采购人/采购代理机构编制具体采购项目的采购文件只须对采购文件中的采购公告/采购邀请函、供应商须知前附表、合同条款、采购需求文件等部分进行填写和补充,确实没有需要填写的,在空格中用“/”标示。
三、采购人/采购代理机构将在集团官方网站上发布采购公告/采购邀请函,发布的采购公告/采购邀请函作为采购文件的一部分。如后续发布变更邀请函或第二次采购邀请函,也将作为采购文件的一部分。
四、供应商须知前附表、供应商须知正文、响应文件格式附件中对于同一表述的内容、使用了相同的条款号,便于条款前后对应,避免条款前后不一致。
五、询比价采购文件中第四章合同条款及格式、第五章采购需求由采购人根据采购项目具体特点和实际情况编制,应尽量简化。

目 录














第一章 采购公告/采购邀请函

第一章 采购公告(合格供应商公开)
 海文北路接驳江东大道处设施拆除迁移工程采购
采购编号:
1. 采购条件
本项目海文北路接驳江东大道处设施拆除迁移工程采购人 海口旅游文化投资发展集团有限公司 ,资金来源 政府资金 项目已具备采购条件,现对海文北路接驳江东大道处设施拆除迁移工程进行合格供应商公开询比价
2. 项目概况与采购范围
本项目为海文北路接驳江东大道处设施拆除迁移工程,主要包括:现状江东大道与白驹大道交界处的道路、路灯、绿化等均已完成施工海文北路接驳江东大道处设施拆除迁移工程需在江东大道现状道路处新增十字路口,开口改造范围约300需将此范围内涉及庭院灯电缆、路灯电缆、树木绿化、人行道、路缘石、路灯等设施破除和迁移
采购范围:海文北路接驳江东大道处设施拆除迁移工程施工方案的全部内容(具体工程内容详见施工方案),完成海文北路接驳江东大道处设施拆除迁移工程,工程质量符合国家现行工程施工质量验收规范合格标准,满足需求方要求,具体以签订合同为准。
3. 供应商资格要求
3.1 专项条件:
3.1.1 资质要求:独立法人资格及有效的安全生产许可证,具备监管部门颁发市政工程专业施工总承包三级以上资质。(提供证书复印件加盖单位公章)。
3.1.2 业绩要求:      ;
3.1.3 是否允许联合体       否  ;      ;
3.1.4 是否接受代理商:      /
3.1.5 应具备的其他要求:详见“第五章 采购需求”。
4. 采购文件的获取
4.1有意向的供应商可从 2024   1  17    15  30 分起至 2024     1 23 9  30 分止(北京时间,下同),通过“海口旅游文化投资发展集团有限公司交易平台”( //www.ugzd.cn/lists.php?cid=213)进行报名。
4.2采购文件获取:本询比价采购文件获取时间与报名时间一致,通过“海口旅游文化投资发展集团有限公司交易平台”( //www.ugzd.cn/lists.php?cid=213)获取。
5. 响应文件的递交
5.1供应商应按采购文件规定的递交截止时间前上传“海口旅游文化投资发展集团有限公司交易平台”(  //www.ugzd.cn/lists.php?cid=213),完成响应文件的传输递交, 递交截止时间前未完成响应文件递交的视为放弃资格。
5.2递交时间截止后,由“海口旅游文化投资发展集团有限公司交易平台”( //www.ugzd.cn/lists.php?cid=213)开启响应文件。
5.3响应文件的递交截止时间: 2024   1  23    9  30 分;响应文件解密开始时间:同递交截止时间。
本次采购公告在旅集团官方网站发布。因轻信其他组织、个人或媒介提供的信息而造成的损失,采购人、采购代理机构概不负责。
7. 联系方式
采 购 人:
 海口旅游文化投资发展集团有限公司                  ;
采购代理:
       /
   址:
 海口市秀英区滨海大道173-2号扬帆工场
   址:
        /
   编:
 570311
   编:
         /
   话:
18976843839
   话:
   ;    /
电子邮箱:
 306158695@qq.com
电子邮箱:
        /
联 系 人:
 海旅建设公司工
联 系 人:
         /    ;

 2024   1  17

第一章  采购邀请函(邀请方式)
       ;    /           采购邀请函
采购编号:        ; /

(被邀请单位名称):/
1. 采购条件
本项目     /    采购人       /      ,项目资金来源     /     项目已具采购条件,邀请你单位参加    /    的询比价采购
2. 项目概况与采购范围
说明工程建设项目的建设地点、规模、建设工期和本次采购设备的名称、数量、技术规格、交货地点、交货时间等(或采购服务内容)/
3. 供应商资格要求
3.1 通用条件:
供应商须为旅集团供应商库内的合格供应商,且不处于供应商暂停采购活动的期限内。
3.2 专项条件:
3.2.1 资质要求:             /
3.2.2 业绩要求:             /
3.2.3 是否允许联合体      ;  /
3.2.4 是否接受代理商:        /
3.2.5 应具备的其他要求:     ;  /
4. 邀请确认
你单位收到本邀请后,请于  /   /  /  / 时(北京时间,下同)前,文件送达建管中心确认是否参加竞争性谈判采购
5. 采购文件的获取
通过海旅建设公司提供采购文件。
6. 响应文件的递交
6.1供应商应按采购文件规定的递交截止时间前提交海旅建设公司,完成响应文件的传输递交, 递交截止时间前未完成响应文件递交的视为放弃谈判资格。
6.2递交时间截止后,由旅文公司组织开启响应文件。
6.3响应文件的递交截止时间:  /   /  /   /  /  分;响应文件解密开始时间:同递交截止时间。
7. 联系方式
采 购 人:
          /
采购代理:
          /
   址:
          /
   址:
          /
   编:
          /
   编:
          /
   话:
         /
   话:
          /
电子邮箱:
          /           ;
电子邮箱:
         /
联 系 人:
          /
联 系 人:
        ;  /

   /  /  /






第二章 供应商须知及前附表



供应商须知前附表
条款号
条款名称
编列内容
2.1
采购人及联系方式
详见第一章采购公告/采购邀请函
4.1
踏勘现场
þ不组织
□组织,踏勘时间:     /
踏勘集中地点:         /
6.1
采购文件的澄清、修改、补充
供应商需在_2024__ 1 __ 23 前发出澄清问题,采购人将在收到澄清后24小时内回复。
9.6
最高限价
þ有,最高限价: 1017194.93
9.7
采购代理服务费
þ
□有,服务费收取标准:       /
10
报价货币
þ人民币
□其他:             /
11.1
响应保证金
þ
□有按照以下方式:       /
响应保证金的金额:         /
响应保证金的形式:         /
响应保证金的递交截止时间为:__/  _  /  /   /  时之前
开户银行及账号如下:
账户名称:        /
开户银行:        /
    号:        /
12.1
投标有效期
自响应文件递交截止时间起  30 个日历天
13
响应文件递交截止时间及地点
响应文件递交截止时间:_2024_ 1   23   9   30
递交地址:海南省海口市秀英区滨海大道173-2号扬帆工场
16.1
开启响应文件的开始时间及地点
开启响应文件开始时间:_2024_  1  23  9   30
开启地址:海南省海口市秀英区滨海大道173-2号扬帆工场
16.2
谈判时间及地点
谈判开始时间__/ __  /  /   /   /
谈判地点:             /
21.3
履约担保
þ不提供
□提供,履约担保金额:
履约担保形式:
22
其他需要补充的内容
/



备注:供应商须知前附表是对供应商须知的具体补充和修改,如有矛盾,应以本表为准。


1. 适用范围
本采购文件仅适用于本项目公告/邀请函中所述项目。
2. 定义
2.1 采购人:指依法提出采购项目进行采购的法人或其他组织,采购人及联系方式见前附表。
2.2 供应商:指响应询比价采购,参与询比价竞争的法人或其他组织。
2.3 成交人:指最终被授予合同的供应商。
3. 询比价费用
供应商应承担与其参加询比价有关的所有费用。不论询比价过程和结果如何,供应商应自行承担所有与参加询比价有关的费用,采购人在任何情况下均无义务和责任承担这些费用。
4. 现场踏勘
4.1 供应商须知前附表规定组织踏勘现场的,采购人按供应商须知前附表规定的时间、地点组织供应商踏勘项目现场。
4.2 供应商自行负责在踏勘现场中所发生的人员伤亡和财产损失。
4.3 采购人在踏勘现场中介绍的项目场地和相关的周边环境情况,仅供供应商在编制响应文件时参考,采购人不对供应商据此作出的判断和决策负责。
5. 采购文件的构成
5.1 采购文件由下列文件以及在询比价过程中发出的修正和补充文件组成:
第一章 采购公告/采购邀请函
第二章 供应商须知及前附表
第三章 评审办法
第四章 合同草案
第五章 采购需求
第六章 响应文件格式
5.2  供应商获取采购文件过程中,如发现文件格式有误等问题请务必于采购文件发售期内联系海旅建设公司。如果供应商不按上述要求提出而造成不良后果,旅文公司不承担责任。
5.3  供应商应认真阅读采购文件中所有的事项、格式、条款和要求等。供应商没有按照采购文件要求提交全部资料,或者响应文件没有对采购文件在各方面都做出实质性响应,可能导致其询比价被拒绝。
5.4  响应文件一经递交成功即表示供应商确认采购文件的法律效力,并对此采购文件提出的要求做出相应的响应,承担与采购文件要求相适应的民事、经济和法律责任。
5.5  由于供应商对采购文件的误解与疏忽或报价误差,而导致询比价或成交后的任何风险,其责任均由供应商自负。
6. 采购文件的澄清、修改、补充
6.1任何要求对采购文件进行澄清的供应商,均应在供应商须知前附表规定的时间提出。在谈判截止期前的任何时候,无论出于何种原因,采购人/采购代理机构可主动地对采购文件进行修改、补充。
6.2采购文件的澄清和修改将以公告形式通知供应商。采购文件的澄清和修改均作为采购文件的组成部分,对供应商具有约束力。供应商应在收到通知后进行确认。如果供应商不予确认,引起的后果由供应商自行承担。
6.3 为使供应商有充分时间对采购文件的修改部分进行研究,采购人可适当延长询比价文件的递交截止时间,并以公告形式通知所有购买采购文件的供应商
7. 编制基本要求
7.1 供应商应在认真阅读,充分理解本采购文件所有内容(包括所有的澄清、修改、补充内容)的基础上,按照“第六章响应文件格式”的要求编制完整的响应文件。
7.2 供应商必须保证响应文件所提供的全部资料真实可信,并接受采购人对其中任何资料在合同最终授予前进一步审查的要求,如若存在供应商利用弄虚作假等不当手段谋取成交的,一经查实,采购人有权予以否决,并保留进一步追究其责任的权利。
7.3 如果响应文件填报的内容不详,或没有提供采购文件中所要求的全部资料及数据,给评审造成困难,责任由供应商自行承担。
7.4如供应商没有对本采购文件的要求提出偏离,采购人可认为供应商完全接受和同意本采购文件的要求。响应文件对采购文件未提出偏离条款的,均被视为接受和同意。响应文件与采购文件有偏离之处,无论多么微小,均应按采购文件格式要求统一汇总说明。
8. 语言和计量单位
8.1 响应文件及供应商与采购人之间的凡与采购有关的来往信函和文件均使用中文,若其中有其它语言的书面材料,则应附有中文译文,并以中文译文为准。
8.2 除非采购文件中另有规定,计量单位均采用中华人民共和国法定的计量单位。
9. 报价
9.1 供应商应按照采购文件规定的内容、责任范围以及技术要求条件进行报价。并按报价部分规定的格式报出分项价格和总价。
9.2 供应商报价应包括供应商成交后为完成采购项目规定的全部工作需支付的一切费用和拟获得的利润,并考虑了应承担的风险。
9.3 供应商必须根据采购文件报价格式进行报价,若供应商提供免费服务,应在响应文件中说明或在报价表中填“免费”,否则视为已包含在总报价中。
9.4 供应商不得以低于成本报价。
9.5 响应文件中标明的最终报价在合同执行过程中是固定不变的,不得以任何理由予以变更。
9.6 采购人设有最高限价的,供应商的报价不得超过最高限价,如超过最高限价,将予以否决,最高限价在供应商须知前附表中载明。
9.7 采购代理服务费按照供应商须知前附表规定收取的,采购代理服务费由供应商计入报价,但不单独列项,成交人须一次性向采购代理机构支付采购代理服务费。
10. 报价货币
采用人民币报价,供应商须知前附表有明确规定的除外。
11. 响应保证金
11.1应提交供应商须知前附表中规定数额和形式的响应保证金,作为其响应文件的一部分,响应保证金的有效期应满足采购有效期的要求。
11.2 任何未按第11.1款规定提交响应保证金的,将被视为非实质性响应采购文件而予以拒绝。
11.3 发生下列情况之一,响应保证金可不予退还:
(1)供应商在采购有效期内撤回其响应文件;
(2)供应商被通知成交后,拒绝签订合同(即不按成交时规定的技术服务方案、价格等签订合同)或没有按照要求提交履约担保。
11.4 响应保证金的退还
成交人与采购人签订合同后5日内,采购人/采购代理单位向成交人退还扣除代理服务费后的剩余保证金,同时退还未成交供应商响应保证金。
12. 采购有效期
12.1 采购有效期自本采购文件规定的响应文件递交截止时间起生效,并在供应商须知前附表中规定采购有效期内保持有效。询比价有效期短于这个规定期限的响应文件将被视为非实质性响应而予以拒绝。
12.2 采购人可于采购有效期截止之前要求供应商同意延长有效期。供应商应在规定的时间内以书面答复表示同意,并相应延长响应保证金有效期,此时供应商不能对响应文件进行任何修改;供应商若不同意延长采购有效期,则应在规定的时间内以书面形式给予明确答复,此时供应商被视为自动退出询比价,响应保证金予以全额退还。在这种情况下,本须知中有关退还和不予退还响应保证金的规定将在延长后的采购有效期内继续有效。
13. 响应文件递交截止时间及地点
13.1供应商应在不迟于供应商须知前附表中规定的响应文件递交截止时间前将响应文件递交至海南省海口市秀英区滨海大道173-2号扬帆工场
13.2 采购人将拒绝接受供应商须知前附表规定的响应文件递交截止时间后收到的任何响应文件。
14. 响应文件的修改和撤销
14.1 供应商在递交响应文件后,可以在规定的响应文件递交截止时间之前修改或撤回其响应文件
14.2 供应商不得在采购有效期内撤销响应文件
15. 询比价小组
15.1 采购人将按照《海口旅游文化投资发展集团有限公司非招标采购管理办法》及有关法律、法规的规定组建询比价小组。
15.2 询比价小组负责评审工作,根据采购文件的要求对响应文件进行审查、质疑、评估和比较,出具评审报告,推荐成交供应商。
16. 开启响应文件
16.1 在供应商须知前附表规定的时间开启响应文件。
16.2 供应商须根据供应商须知前附表规定的谈判时间及地点参加谈判。
17. 评审方法
评审将严格按照采购文件第三章规定的评审标准和办法及国家有关法律、法规的要求进行。
18. 确定成交供应商
采购人按询比价小组推荐的成交供应商名单确定成交供应商。
19. 采购结果公告
采购人确定成交供应商,询比价采购结果在旅集团官方网站进行公告。
20. 成交通知
20.1 采购人向成交人发出《成交通知书》,同时以公告形式通知所有未成交的供应商。
20.2 《成交通知书》将构成合同的组成部分。
21. 签订合同
21.1 成交供应商在接到《成交通知书》后,必须在规定的时间内派法定代表人或其授权人到指定地点按谈判双方最终确认的合同条款与采购人签订合同。
21.2 采购文件、成交供应商的响应文件及评审过程中的有关澄清文件均为签订合同的依据。
21.3 采购文件中要求成交人提交履约担保的,成交供应商应在合同规定的时间前根据供应商须知前附表的要求向采购人提交履约担保。
22. 其他需要补充的内容

第三章 评审办法
一、总则
1.评审依据
1.1《海口旅游文化投资发展集团有限公司非招标采购管理办法》及相关法律法规;
1.2采购文件及其有效的补充文件。
2.评审原则
评审活动遵循“公平、公正、科学、择优”的原则。
二、评审方法
本项目采用综合评估法。
询比价小组评审包括初步评审和详细评审两部分。
1. 初步评审
询比价小组对响应文件进行初步评审,评审内容如下:
1.1 供应商资格条件不满足采购文件要求;
1.2 供应商未按采购文件要求提交响应保证金或金额不足(如有);
1.3 响应文件附有采购人不能接受的条件;
1.4 供应商报价超出最高限价(如有);
1.5 国家相关法规规定的其它否决条款。
如发生上述条款中的任何一项,初步审查将视为不合格,供应商只有通过初步评审,才能进入详细评审。
2. 详细评审:详细评审包括商务、技术和价格评审。
2.1 商务评审,是否实质上响应了采购文件的要求,主要包括资格条件、交货时间、付款条件等。
2.2 技术评审,是否实质上响应了采购文件的要求;主要包括采购需求是否符合要求。
2.3 报价评审,询比价小组对供应商的报价文件进行比较。询比价小组不得同某一供应商就其报价进行谈判。
如详细评审阶段,商务和技术评审中有一项不通过,将视为否决供应商投标。不再进入后续评审。
3. 评审报告
3.1 在评审各阶段的结论,如评委有不同意见,按少数服从多数的原则得出最终评审结论。
3.2 询比价小组完成评审工作后,向采购人提出书面评审报告。如果询比价小组成员对评审报告有异议,可以书面方式阐述其不同意见和理由。询比价小组成员拒绝在评审报告上签字且不陈述其不同意见和理由的,视为同意评审报告,评标委员会应当对此做出书面说明,并记录在案。
四、推荐成交供应商
询比价小组评审推荐三家成交供应商候选人并按分数由高到低排序,综合评估法的评审办法详见如下:

评分项目
评分标准
满分
报价
(40分)
报价
以满足招标文件要求且投标价格最低的投标报价为评标基准价,该供应商的价格分为满分,价格得分保留小数点后两位数,其他供应商的价格得分统一按公式计算:
报价得分=评标基准价÷投标报价×40
40分
综合实力
30
人员配备
1、项目经理具备市政工程专业二级(含)以上注册建造师执业资格(本项满分5分)
2、项目管理机构人员至少包含技术负责人(中级职称)1名,安全员1名,施工员1名,质检员(或质量员)1名、资料员1名,(本项满分5分,每缺一个扣1分,扣完为止)
证明材料:提供相关人员岗位证书复印件加盖公章。
10
企业业绩
近三年至今承接过市政相关类似目业绩,满分20分。
1、非相关类似业绩的或无法知道业绩金额的不得分;
2、业绩金额在报价控制价以下的每个得3分,业绩金额等于或超过报价控制价的每个得5分,满分20分;
证明材料:提供合同业绩证明复印件加盖公章。
(可以提供要求信息页及落款签章页)
20
技术方案
30分)
实施方案
根据询比价采购需求及评审标准自拟技术部分的方案;字体段落页面布局、具体内容自拟,不提供相关内容不得分:根据询价采购需求及评审标准自拟技术部分的方案;字体段落页面布局、具体内容自拟:
1、具有施工方案与技术措施良好得5-3分,基本内容得2分,差得1分,最高得5分。
2、具有质量管理体系与措施良好得10-7分,基本内容得6-4分,差得3-1分,最高得10分。
3、具有安全管理体系与措施良好得5-3分,基本内容得2分,差得1分,最高得5分。
4、具有环境保护管理体系与措施良好得5-3分,基本内容得2分,差得1分,最高得5分。
5、具有工程进度计划与措施良好得5-3分,基本内容得2分,差得1分,最高得5分。
30
合计

100分













五、评审前进行资格性审查和符合性审查

资格性审查表
序号
合格条件
1
在中华人民共和国注册的,具有独立有效的企业法人资格和独立承担民事责任的能力
2
法定代表人证明书及身份证
3
未被列入“信用中国”网站(www.creditchina.gov.cn)政府采购严重违法失信名单、税收违法黑名单和中国政府采购网( www.ccgp.gov.cn ) 的“政府采购严重违法失信行为记录名单”及中国执行信息公开网(//zxgk.court.gov.cn/shixin/)的失信被执行人的供应商(提供发布公告之日起至开标时间截止之前的网页截图)
4
声明函(参加投标报价活动近三年内,在经营活动中没有重大违法记录)
5
承诺函(格式内容自拟,包括但不限于:具有履行合同所必需的设备和专业技术能力,没有被责令停业、面临重大诉讼及财产被接管、冻结甚至破产等严重影响履约情况,提交材料真实有效)
6
报价单位要求:独立法人资格及有效的安全生产许可证,具备监管部门颁发市政工程专业施工总承包三级以上资质。(提供证书复印件加盖单位公章)。
7
人员要求:根据有关规定配置。项目经理具备市政工程专业二级(含)以上注册建造师执业资格(提供注册证书复印件及202310月至今任意连续三个月在本单位缴纳社保证明复印件加盖公章)。
8
根据报价控制价,编写分项报价表
9
安全生产许可证:具有有效期内的安全生产许可证(提供证书复印件加盖单位公章)。



符合性审查表
序号
合格条件
1
报价文件经报价单位法定代表人或其委托的代理人签字及按要求加盖公章
2
实质性内容按规定的格式填写,关键内容齐全且清晰可辨
3
报价文件内容满足本询比价采购文件要求,无实质性偏离
4
无明显不符合技术规定、标准的要求
5
未附有采购人不能接受的条件、未限制采购人的权利
6
不存在法律法规和询比价文件规定的报价无效或否决报价的其他情形

第四章 合同条款及格式

根据本询比价采购文件及中标单位的报价文件,我司与中标单位商谈合同及签订事宜。

第五章 采购需求
一、项目基本情况
1、项目名称:海文北路接驳江东大道处设施拆除迁移工程
2、采购单位:海口旅游文化投资发展集团有限公司
3、报价控制价:1017194.93。报价应为少于控制价的含税价。服务费用最终不得超过发改部门概算批复或主管职能部门有关批复。报价单位不得恶意报价,询比价小组根据项目情况、市场情况、所有报价等进行综合研判,对所有报价中非常明显低于其它报价的报价具有最终评判权。
4、服务期限:签订合同之日起至竣工验收合格之日止
5、项目概况与采购范围:
本项目为海文北路接驳江东大道处设施拆除迁移工程,主要包括:现状江东大道与白驹大道交界处的道路、路灯、绿化等均已完成施工海文北路接驳江东大道处设施拆除迁移工程需在江东大道现状道路处新增十字路口,开口改造范围约300需将此范围内涉及庭院灯电缆、路灯电缆、树木绿化、人行道、路缘石、路灯等设施破除和迁移
采购范围:海文北路接驳江东大道处设施拆除迁移工程施工方案的全部内容(具体工程内容详见施工方案),完成海文北路接驳江东大道处设施拆除迁移工程,工程质量符合国家现行工程施工质量验收规范合格标准,满足需求方要求,具体以签订合同为准。
二、报价文件中的材料要求
除满足本询比价采购文件“第六章 响应文件格式”要求,还需提供以下材料:
1、在中华人民共和国注册的,具有独立有效的企业法人资格和独立承担民事责任的能力。
2、法定代表人证明书及身份证。
3、未被列入“信用中国”网站(www.creditchina.gov.cn)政府采购严重违法失信名单、税收违法黑名单和中国政府采购网( www.ccgp.gov.cn ) 的“政府采购严重违法失信行为记录名单”及中国执行信息公开网(//zxgk.court.gov.cn/shixin/)的失信被执行人的供应商(提供发布公告之日起至开标时间截止之前的网页截图)。
4、声明函(参加投标报价活动近三年内,在经营活动中没有重大违法记录)。
5、承诺函(格式内容自拟,包括但不限于:具有履行合同所必需的设备和专业技术能力,没有被责令停业、面临重大诉讼及财产被接管、冻结甚至破产等严重影响履约情况,提交材料真实有效)。
6、报价单位要求:独立法人资格及有效的安全生产许可证,具备监管部门颁发市政工程专业施工总承包三级以上资质。(提供证书复印件加盖单位公章)。
7、人员要求:根据有关规定配置。项目经理具备市政工程专业二级(含)以上注册建造师执业资格(提供注册证书复印件及20239月至今任意连续三个月在本单位缴纳社保证明复印件加盖公章)。
8、根据报价控制价,编写分项报价表。
9、技术部分:有要求。
10、业绩:有要求。
11、安全生产许可证:具有效期内的安全生产许可证(提供证书复印件加盖单位公章)。
12、质量标准:合格。
13、投标有效期:60日历天。
提交材料必须完全响应本询比价采购文件,必须完整、真实、有效,否则取消报价资格和成交资格。
三、报价文件须响应本询比价采购文件基本要求,不得偏离,逐页盖公章,关键位置及落款位置盖公章,内容及章清晰可见。
四、询比价小组采用综合评估法评标。





章 响应文件格式
         项目采购

响 应
采购编号:   /









供应商:        (盖章)
 期:



目  录

一、授权委托
二、报价部分
三、商务部分
四、技术部分

、授权委托书

本人(姓名)(供应商名称)法定代表人(单位负责人)现委托(姓名)为我方代理人。代理人根据授权,以我方名义签署、澄清确认、递交、撤回、修改        采购项目响应文件、签订合同和处理有关事宜,其法律后果由我方承担。
委托期限:
代理人无转委托权。
附:法定代表人(单位负责人)身份证复印件及委托代理人身份证复印件

注:本授权委托书需由供应商加盖单位公章并由其法定代表人(单位负责人)签字。

供应商:(单位公章)

法定代表人(单位负责人)(签字)

委托代理人:(签字)




注:如供应商法定代表人参加采购行为,只需附其身份证复印件。

二、报价部分
1.报价说明
1.1 本说明应与供应商须知、合同条款等文件一起参照阅读。
1.2 除合同另有规定外,报价应包括供应商为完成本合同规定的工作所承担的全部费用,包括成本、税金、利润等,并考虑了应由供应商承担的义务、责任和风险所发生的费用。
2.响应报价表
2.1报价汇总表(格式)
报价表
单位:人民币元
序号
项目
报价
(元)
说明
1


报价为含税价
税率   %
备注:报价含税费。


供应商名称:   (盖章)



2.2分项报价表
格式自拟。

三、商务部分
商务部分摘要表
供应商名称

注册地址

邮政编码

联系方式
联系人

电话

传真

网址

股权结构
XX:A%;
YY:B%;
法定代表人
姓名

技术职称

电话

技术负责人
姓名

技术职称

电话

成立时间

员工总人数:
企业资质等级

其中
项目经理

营业执照号

高级职称人员

注册资

中级职称人员

开户银行

初级职称人员

账号

技工

经营范围



类似业绩列表

备注

后附企业法人营业执照副本、资质证书、安全生产许可证、类似业绩合同扫描件等资料影印件。

供应商全称:      (盖章)

日     期:

四、技术部分
供应商须根据采购需求编制,格式自拟。
海文北路接驳江东大道处设施拆除迁移工程施工方案


第一章 工程概况
海文高速联络线北延线与江东大道交叉开口改造施工范围373米,宽27。如下列图所示

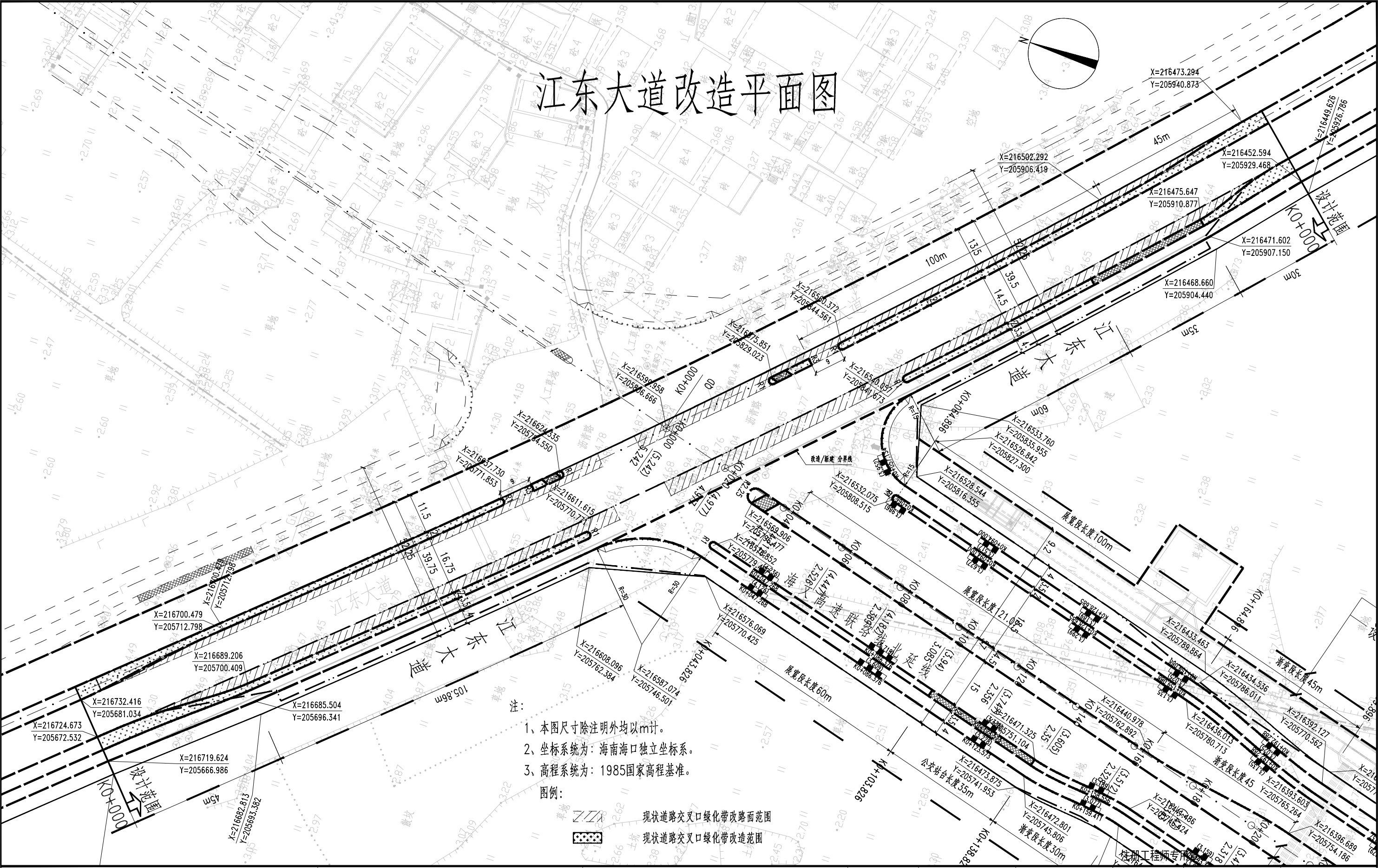

江东大道改造平面

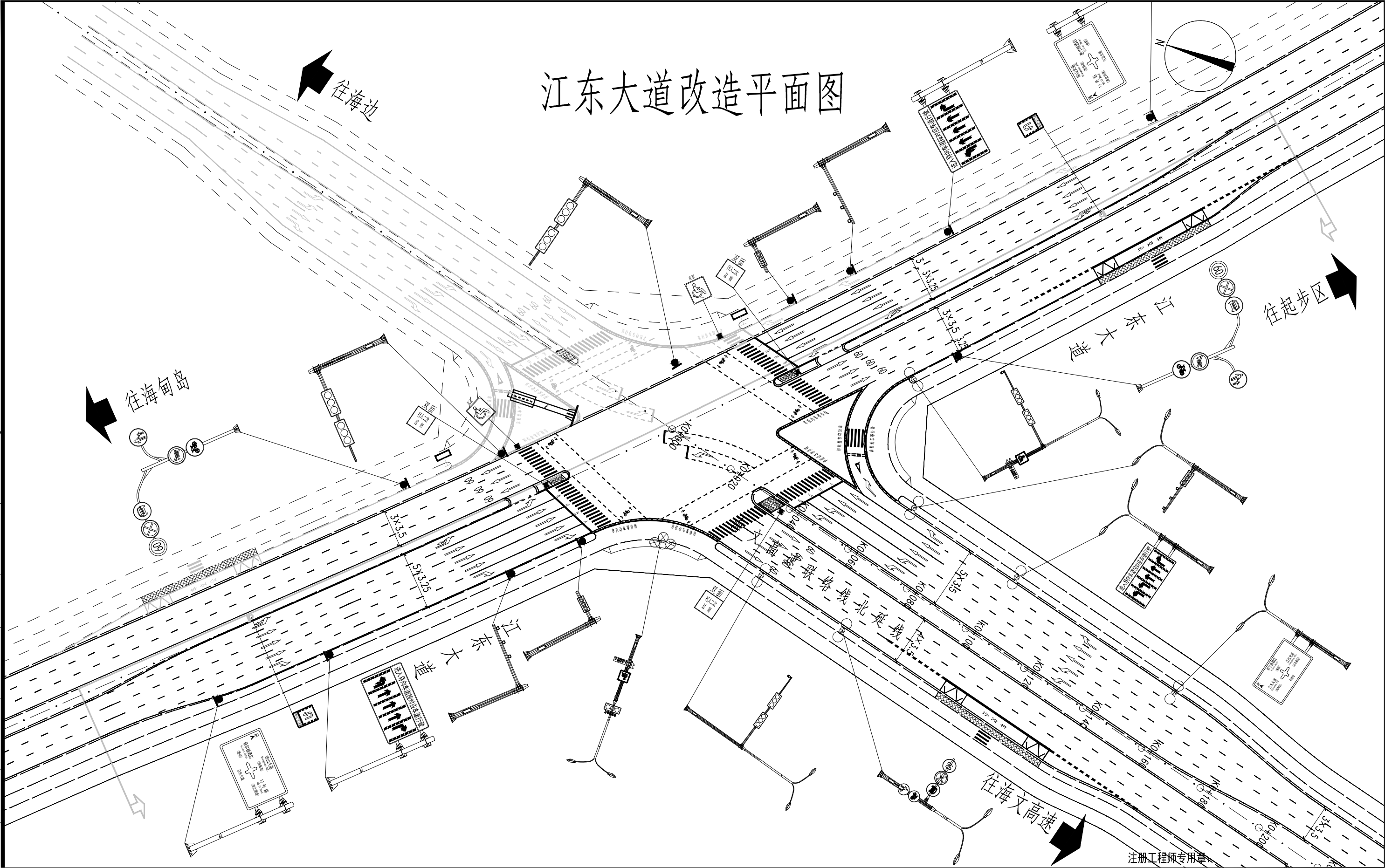

江东大道交通改造平面
第二章 施工要求
施工过程中为保证道路通畅行人平安,需采取如下平安保障措施:
1进入施工段依次设置前方施工警示牌,提示车辆慢行。施工区域前方设置限速标志。
2沿固定围护的上面悬挂平安警示灯带,并在横向通道路口两侧的固定围护钢筋立柱上,加设平安警示灯,施工期间保证夜间照明。
3发现车辆的故障及堵车情况要及时跟现场负责人和清障车联系。
4严格按照标化工地的要求管理,设置好平安护栏,并在护栏上设红色警示灯,同时在通道内设置照明灯以加强道路视线。
5在两端封闭围挡前方150米处设置限速牌,醒目警示牌、导向牌及临时护栏,提醒过往车辆、行人注意平安。
6在节点位置施工时设置醒目的示警提示牌,另必须安排值班人员组织交通,确保交通平安和本工程顺利进展。
7加大对各施工班组的监视,要求其文明施工,及时清理路面,尽可能的减少因施工给过往车辆带来的影响。
8、施工区域车道为东西向车道,为保证行车平安,我在距施工区域100米处安排2名管理人员指挥交通,保障道路平安畅通。
第三章 施工内容
将施工范围内的庭院灯电缆、路灯电缆、等迁改出施工范围,清点施工段落需要移除的树木、绿化、灌木等绿化工程,量测计算人行道、路缘石、路灯等附属设施,上报相关部门,做好迁移手续。具体拆、改地表附着物见下表:
序号
名称
规格
施工范围内拆除数量
存储地点
备注
1
拆除花岗岩路缘石
1000*200*540
1170m
海文北路项目
可利用
2
拆除花岗岩锁边石
9950*100*150
1078m

无法完整拆除
3
拆除汀步道

980㎡


4
拆除非机动车道

1638㎡


5
迁改坐凳
3*0.5
6座
海文北路项目
原状恢复
6
拆除交通标线
震荡型
1560m


7
拆除树池石

705m
海文北路项目

8
拆除椰子树
海南椰子C
胸径:250-300cm
高度:450-500cm
204
暂无
可利用
9
拆除椰子树
海南椰子B
胸径:250-300cm
高度:450-500cm
72颗
暂无
可利用
10
拆除椰子树
海南椰子E
胸径:250-300cm
高度:300-350cm
54颗
暂无
可利用
11
拆除麦冬

1015.49㎡


12
拆除天门冬

2694.3㎡


13
拆除牛大力

2205.1㎡


14
拆除散尾葵

11株


15
除草坪
台湾草
1463㎡


16
拆除草坪
大叶油草
1444.61㎡


17
机动车道路灯
12*12等高双壁
14杆
海文北路项目留用10杆
海口市市政管理局存放4杆
18
拆除绿化长廊庭院灯
220V,20W,H=3.5m
25杆
绿化长廊项目自留

19
拆除埋地射灯
规格:220V,12X1W,φ220
89


20
反光隔离柱
类型:A型
16个


21
阻车石

19个


22
拆除路灯电缆
YJV-1KV-5*25mm²
900m

废弃
23
拆除绿化长廊电缆
5*4
1584m

废弃
24
迁改射灯电缆
YJV、1KV
5*4mm²
675m

原状恢复确保电路畅通
25
拆除大型交通标识牌

2杆

海口市交警支队存放
26
拆除小型交通标识牌

4杆

27
拆除交通信号控制机
控制器
1

海口市科技科仓库存放
28
拆除交通综合机柜
含电警终端,交换机,ups不间断电源
1

29
拆除人行道红绿灯
一体化LED人行
4杆

30
拆除机动车信号灯
含两组车行灯,一个监控球
2杆

31
拆除电子监控杆
含摄像头、补光灯,摄像头等
2杆

32
迁移绿化水管

740m


33
迁改给水管
UPVC/De63
383m
暂无
确保正常通水使用
34
迁改给水管
UPVC/De110
3.5m
暂无
确保正常通水使用
35
拆除顶管套管
HDPE/DN200
3.5m
暂无
确保畅通
36
改迁排水管
HDPE/DN400
270.9m

确保畅通
37
拆除雨水井

9座


38
拆除雨水溢流口

8座


39
拆除快速取水器

10个


40
拆除阀门井

2座


41
改建雨污水检查井

19座


42
改建雨水口
双篦雨水口
13座


43
拆除电缆井

6


44
拆除护栏

1套


45
迁移垃圾桶

4个





链接: //pan.baidu.com/s/11Oe_jhsA2j6Gl5KJ68Y3BA 提取码: 123H
